工程进度|八月襄阳华侨城工程进度播报,不负盛夏,预见幸福未来
尊敬的襄阳华侨城业主:
纸短情长,展信安好。
时光奔流向前,四季万物流转,襄阳华侨城用心的陪伴始终未变。我们步履不停,始终铭记创想美好生活的使命,在一砖一瓦之间倾注匠心,每一天都不断打磨描绘出新的轮廓。
在一整个夏天向阳奋力生长,只为与您一起加速步入收获的季节,在此,将最新工程进度播报与您分享,一同见证与期待幸福渐进。
2#地块
洋房:结构封顶,砌体施工中;
高层:结构施工中,14层左右。

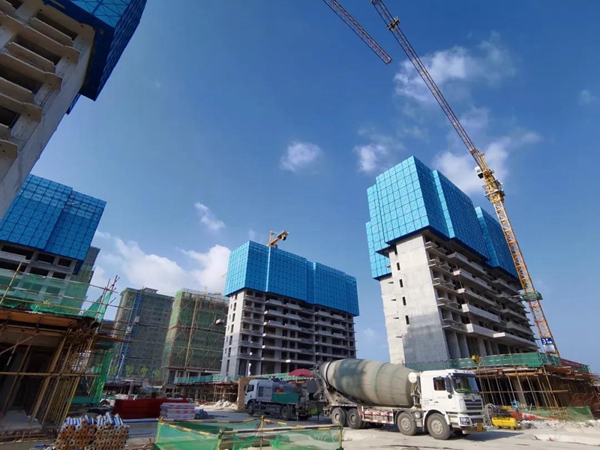

◎ 工程建设实景图

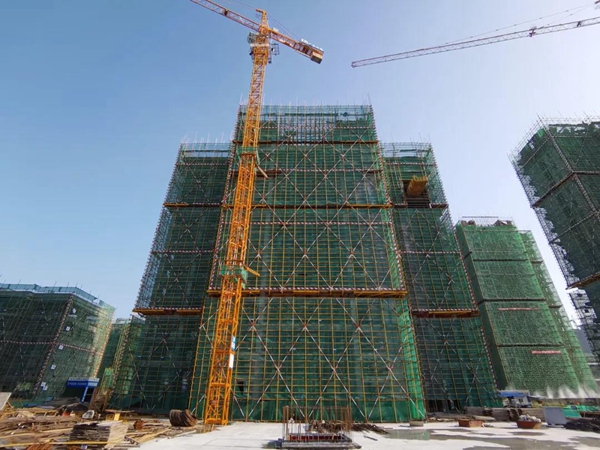

◎ 工程建设实景图
◎ 工程建设实景图
3#地块
洋房:结构封顶,墙体抹灰、保温施工中;窗框安装大面积施工中;
高层:结构施工中,20层左右。
◎ 工程建设实景图
◎ 工程建设实景图
◎ 工程建设实景图
◎ 工程建设实景图
4#地块
(1)别墅区:主体结构封顶,砌体二构抹灰完成,地暖完成,门窗栏杆安装50%,石材幕墙安装30%;
(2)洋房区:主体结构封顶,砌体二构抹灰完成,地暖完成75%,外架拆除70%,门窗栏杆安装50%,石材幕墙安装30%;
(3)二类高层:主体结构封顶,砌体二构完成,抹灰完成50%;
(4)一类高层:主体结构封顶,砌体二构90%,抹灰完成30%;
◎ 工程建设实景图
◎ 工程建设实景图
◎ 工程建设实景图
5#地块
1#楼12F结构板完成;2#楼13F结构板完成;3#楼12F结构板完成;5#楼11F结构板完成;6#楼12F结构板完成;7#楼11F结构板完成;8#楼12F结构板完成;9#楼11F结构板完成;10#楼13F结构板完成;11#楼13F结构板完成;12#楼13F结构板完成。
◎ 工程建设实景图
◎ 工程建设实景图
◎ 工程建设实景图
◎ 工程建设实景图
襄阳五中华侨城实验学校施工进度
所有主体结构已全部封顶;小学部:砌体施工中;中学部:砌体施工中。
◎ 工程建设实景图
天鹅湖
方案100%汇报完成,正在进行扩初设计中,现场正在施工。
◎ 工程建设实景图
10#地块(奇妙镇)
主体:结构封顶,砌体、保温施工中;幕墙龙骨施工中;给排水、消防工程施工中。
◎ 工程建设实景图
◎ 工程建设实景图
◎ 工程建设实景图
◎ 工程建设实景图
记录下幸福生长的每一步脚印,
让美好生活呈现在触手可及的未来,
敬请期待后续工程播报,
值得等待,不负期许!
